Nhà máy ép đồ gia dụng · Miền Nam
Nhà máy đồ gia dụng lâu đời miền Nam: 20 máy ép, từ 40 công nhân một ca xuống còn 4 người
Tình trạng trước khi lắp
Xưởng đang chạy thế nào
Đây là ca lớn nhất trên trang này: một nhà máy ép đồ gia dụng lâu đời ở miền Nam với 20 máy ép cũ dưới 250 tấn, chạy cốc nước, ca nước và chậu nhựa.
Trước khi lắp: mỗi máy hai công nhân — 20 máy là 40 người một ca. Sau khi lắp robot và băng tải: còn 4 công nhân ở cuối chuyền.

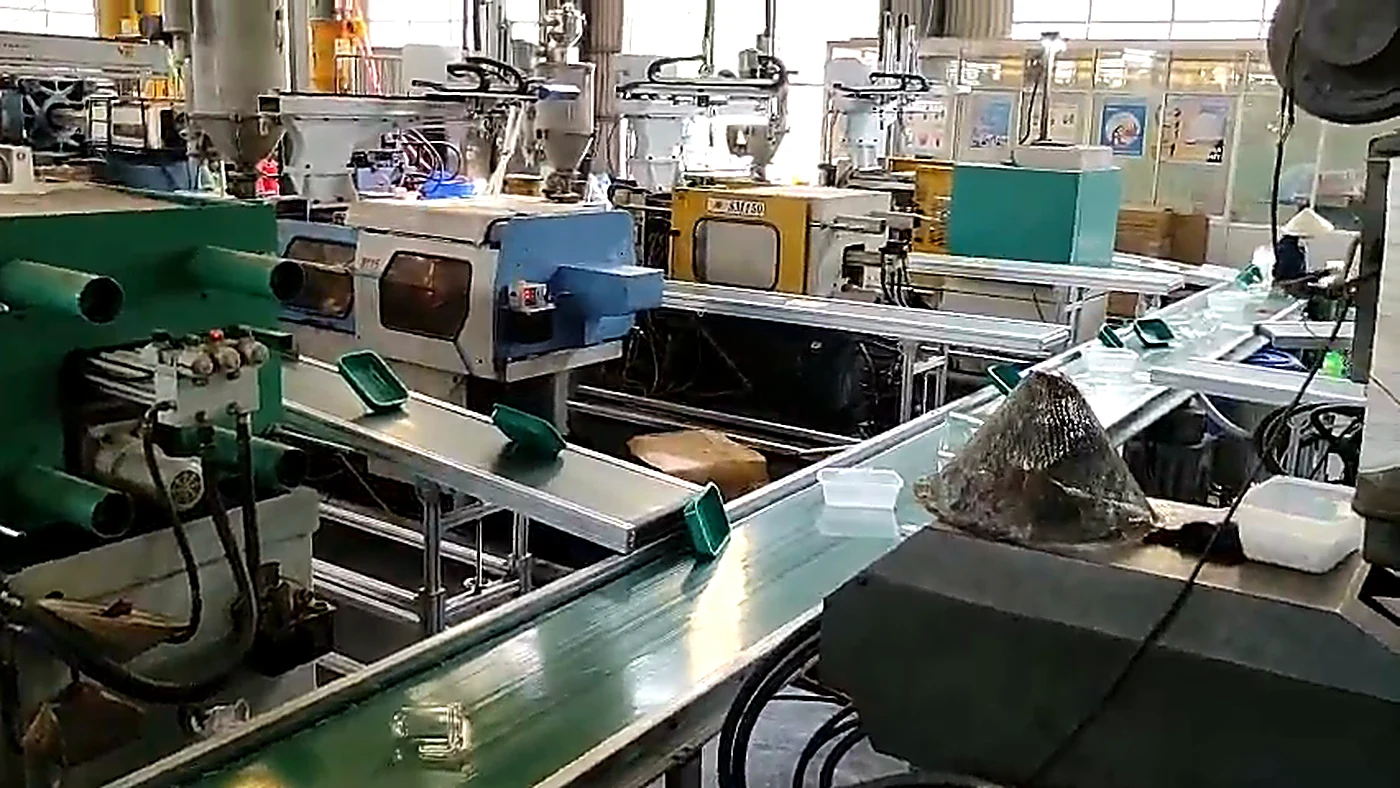

Hai mươi máy ép cũ dưới 250 tấn — trước đây mỗi máy hai công nhân.
Trước khi lắp: 40 người một ca
Mỗi máy hai người. Người lấy sản phẩm ra khỏi khuôn, người xử lý tiếp rồi chuyển đi. Nhân với 20 máy là 40 người mỗi ca, chạy hai ca một ngày.
Với xưởng nhựa lúc này, 40 người ở một khâu không chỉ là chuyện tiền lương. Đó là 40 chỗ phải tuyển, phải giữ, phải có người trông. Cao điểm đơn hàng dồn về mà thiếu người thì không có cách nào tăng sản lượng.
Chỗ khó của ca này
Nhà máy cũ, lâu đời. Yêu cầu không phải lắp thử vài máy xem sao, mà tự động hoá toàn diện cả hai mươi máy để tiết giảm nhân công trên toàn nhà máy.
Cái khó nằm ở chỗ: 20 máy đặt rải trong nhà xưởng, mỗi máy lại là một điểm ra hàng. Nếu chỉ lắp robot gắp cho từng máy thì vẫn cần người đứng nhận hàng ở từng máy — chỉ đỡ được động tác cúi lấy, không đỡ được số người.
Nên bài toán thật không phải “robot gắp”, mà là gom hai mươi điểm ra hàng thành một dòng chảy duy nhất.
Bài toán thật không phải “robot gắp”, mà là gom 20 điểm ra hàng thành một dòng chảy.
Sau khi lắp: robot tay khí một trục servo cho cả 20 máy

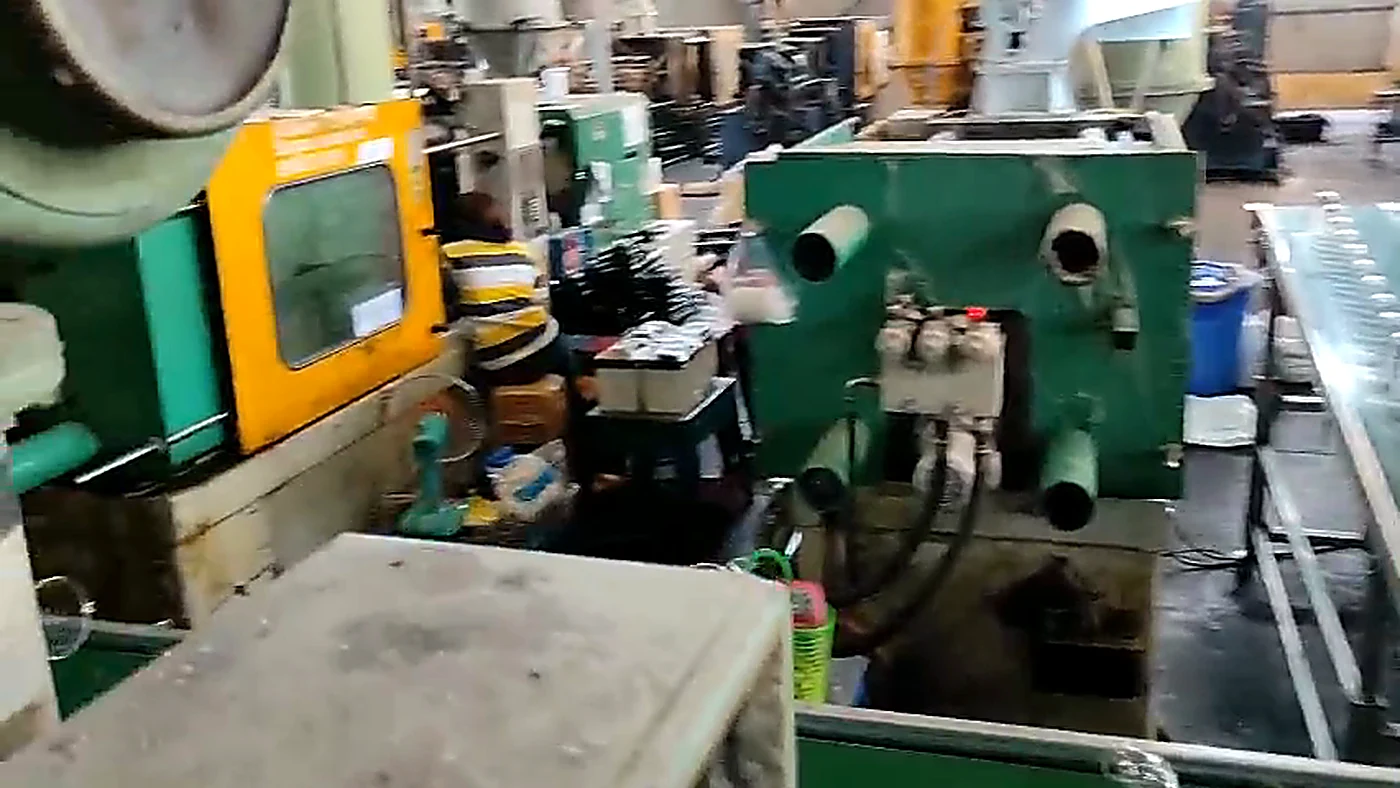

TNT lắp robot tay khí một trục servo cho từng máy, nối tất cả vào băng tải chung dẫn về cuối chuyền.
Nay chỉ còn bốn công nhân ở cuối chuyền, làm việc kiểm hàng và đóng gói. Robot lo phần lấy hàng ra khỏi khuôn, băng tải lo phần vận chuyển.
- Nhân công khâu này: 40 người/ca → 4 người/ca
- Năng suất: tăng khoảng 10%
- Tỷ lệ phế: dưới 1%
- Hoàn vốn: 4–5 tháng
Lắp mất mấy ngày, máy dừng bao lâu
Cả nhà máy 20 máy: 5 ngày. Mỗi máy chỉ phải dừng 6 tiếng.
Con số này là thứ chủ xưởng hỏi nhiều nhất — vì dừng máy là mất sản lượng. TNT làm xong hết phần chế tạo bên ngoài rồi mới vào máy, nên phần phải chạm vào dây chuyền đang chạy gói gọn trong một buổi cho mỗi máy.

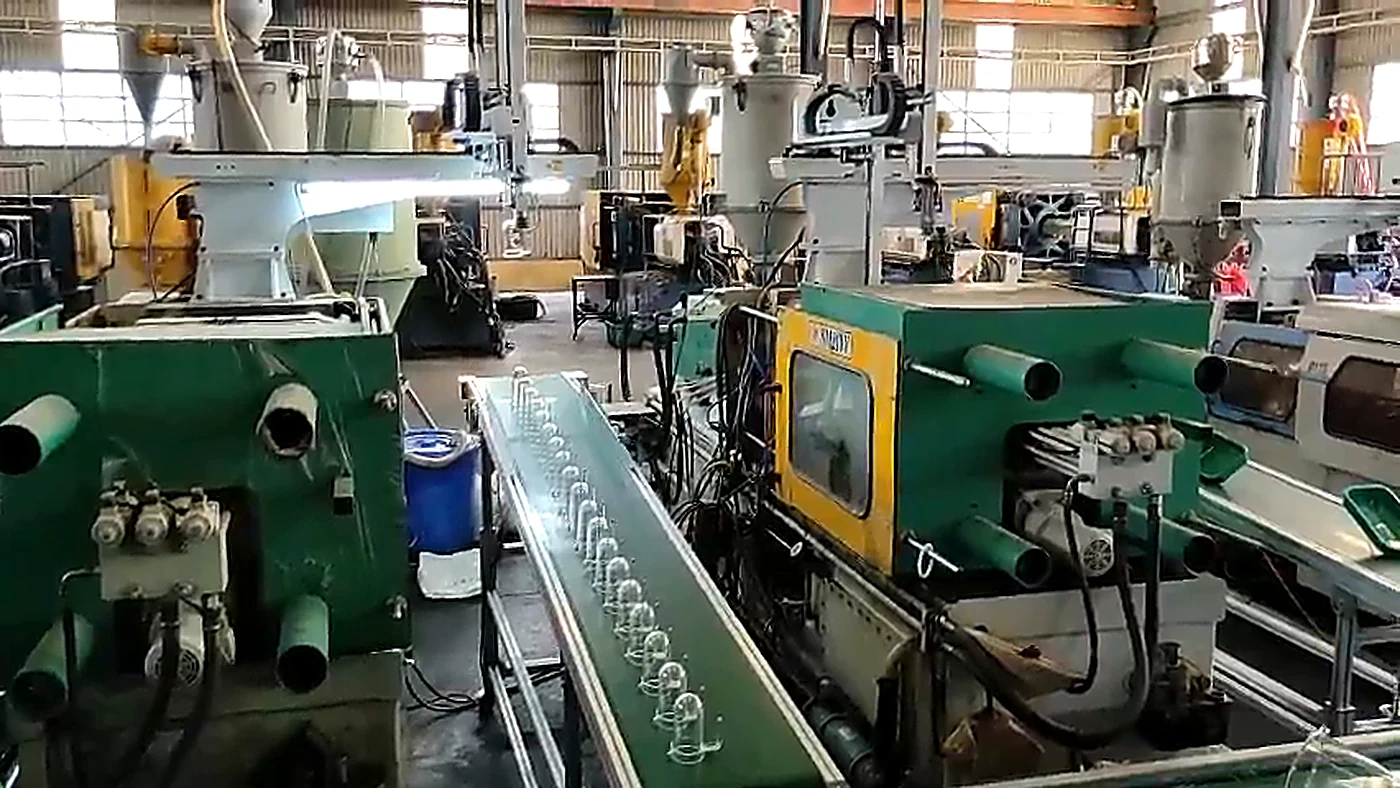

Hàng tự chạy về cuối chuyền, bốn người ở đó kiểm và đóng gói.
Xưởng anh có giống ca này không
Nếu nhà máy anh có nhiều máy ép cũ, mỗi máy vẫn phải bố trí người đứng lấy hàng, và anh đang nghĩ tới chuyện tự động hoá cả xưởng chứ không phải một máy — thì ca này đúng là ca của anh.
Nhắn Zalo cho TNT: bao nhiêu máy, tấn số bao nhiêu, đang chạy sản phẩm gì, khâu lấy sản phẩm mấy người mỗi ca. Khảo sát tận xưởng miễn phí, toàn quốc.
Xem thêm các ca khác:
- Hai robot chung một băng tải — cùng ngành gia dụng, quy mô hai máy
- Robot vừa gắp vừa xịt silicon — ca đòi hai việc trong một chu kỳ
- Xưởng 3–5 máy có nên lắp robot không — cách tính khi xưởng ít máy
Bài toán khó ở ca này
Nhà máy cũ lâu đời, cần tự động hoá toàn diện cả hai mươi máy chứ không phải một vài máy lẻ. Bài toán lớn nhất TNT từng nhận.
TNT xử lý được. Cách xử lý thì phải nhìn tận máy mới nói được — mỗi xưởng một kiểu, không có công thức chung.
Kết quả đo được
Trước và sau khi lắp
Thời gian hoàn vốn: 4–5 tháng
Thi công
Có phải dừng sản xuất không
5 ngày ngày
Từ lúc chốt phương án đến khi lắp xong. Phần gia công làm ngoài, máy vẫn chạy.
6 tiếng mỗi máy giờ
Thời gian máy thật sự phải đứng im, tính cho mỗi máy.
Xem thêm
Ca khác TNT đã làm
Xưởng vật tư ngành nước · Dưới 250 tấn
3 → 1 người mỗi ca
Xưởng ép đồ gia dụng · Dưới 350 tấn
2 → 1 người mỗi ca
Nhà máy ép linh kiện máy lọc nước · Dưới 350 tấn
1 → 1 người mỗi ca
Bài toán nhóm máy này
Vì sao nhóm tấn số này khác các nhóm khác
Bài này nói về lắp robot cho máy đang chạy. Anh cần mua máy ép hoặc thiết bị phụ trợ mới thì xem tại trungnguyentw.com — cùng hệ thống Trung Nguyên TNT.
Xưởng anh có giống ca này không?
Nhắn cho TNT: bao nhiêu máy, tấn số bao nhiêu, đang chạy sản phẩm gì, khâu lấy sản phẩm mấy người mỗi ca. Khảo sát tại xưởng miễn phí.
